干了几年电梯维保,最近老有物业的朋友问我,小区里那几台通力电梯用了十五六年,到底是继续修还是直接做通力更新改造。说实话这个问题没有标准答案,得看梯况、看预算、看业主意见。今天就把我经手过的几个项目经验整理一下,从前期排查到方案落地,尽量说点实在的,帮大家在做通力更新改造的时候心里有个底。

先搞清楚哪些部件非换不可

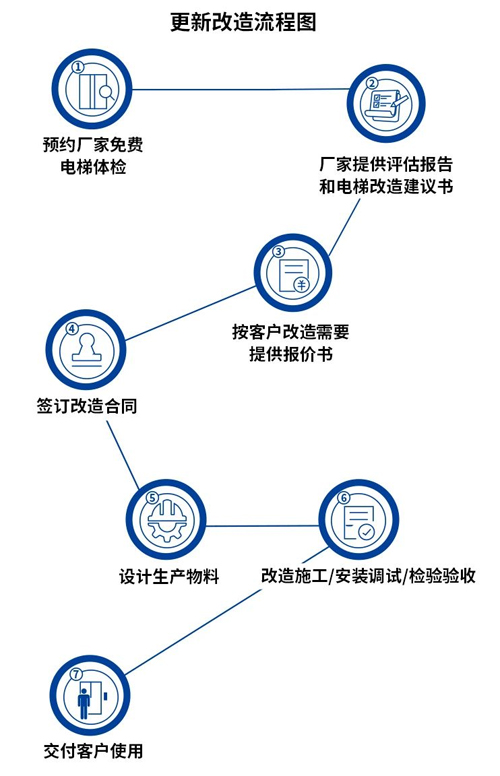

很多人一上来就问全包多少钱,其实通力更新改造最怕的就是一刀切。我见过有的小区控制柜还好好的,结果被忽悠全换了,多花十几万。正常流程应该先让维保单位做一次全面检测,重点看曳引机有没有异响、钢丝绳磨损程度、门机系统还灵不灵、控制柜的接触器和主板老化情况。一般来说,使用超过十五年的通力电梯,曳引机和控制系统建议重点评估。门系统反而可以根据实际磨损决定,不一定全换。这一步做扎实了,后面报价才不会被牵着鼻子走。
改造方案分几档,钱要花在刀刃上

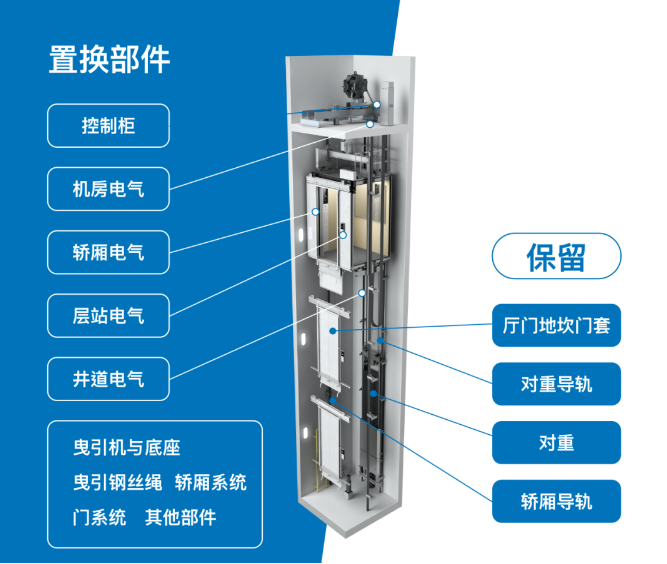

目前市面上常见的通力更新改造方案大概分三档。基础档就是换控制柜和门机,保留原有曳引机和轿厢,适合梯况还行、预算紧张的老小区。中档会把曳引机也换掉,用永磁同步主机,噪音小还省电,长期算下来电费能省不少。高档就是整梯更新,轿厢、门板、控制系统全换,基本等于装新梯。我的建议是,如果井道条件允许,中档方案性价比最高。另外提醒一句,通力更新改造报价里一定要问清楚含不含土建恢复和检验费,有的公司故意漏报,后期加钱加得你难受。

施工周期和停梯时间要提前商量好
做通力更新改造,业主最关心的就是停梯多久。一般单台改造工期在十五到二十五天,如果整栋楼只有一台梯,那这段时间住户就得爬楼。我的经验是,提前一个月贴通知,跟住户说清楚具体停梯时间段,有老人的家庭帮忙协调临时住宿或者错峰出行。另外施工顺序也有讲究,可以先改一台留一台轮着用,虽然总工期拉长,但住户怨气会小很多。这点在跟改造公司签合同的时候就要写进去,别等开工了再扯皮。
验收别只看表面,这些细节容易漏

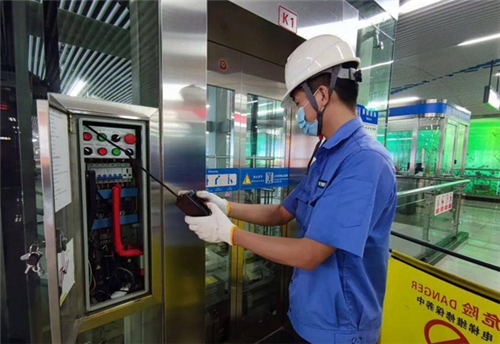

通力更新改造完工后,很多人就看电梯能跑就签字了。其实有几个地方必须盯紧。一是运行舒适感,加减速有没有顿挫感,平层准不准。二是门机开关门速度,太快容易夹人,太慢住户又嫌等得久。三是控制柜里的接线是否规整,标签有没有贴全,这关系到后期维保方不方便。还有就是一定要拿到改造后的检验合格报告,没这个报告电梯不能正式用。我见过一个项目,改造完三个月才拿到报告,期间电梯一直算违规运行,物业担着风险呢。

找谁做比怎么做更关键
最后说点掏心窝子的话。通力更新改造这行水挺深,有原厂授权的服务商,也有第三方改造公司。原厂的好处是配件正宗、技术规范,但价格通常高一些。第三方价格灵活,但得擦亮眼睛看他们有没有通力电梯的改造经验,最好让他们提供几个已完工的项目让你实地看看。我个人的建议是,不管选谁,合同里一定要写明主要部件的品牌型号和质保期。特别是控制柜和曳引机,质保至少两年起步。别光比总价,后期维保响应速度也是隐形成本。多问几家,多去现场看看,比什么都强。

总的来说,通力更新改造不是越贵越好,也不是越便宜越划算,关键是方案匹配实际需求。前期检测做细,方案对比做足,施工过程盯紧,验收环节较真,基本就不会出大问题。希望这些经验能帮到正在头疼电梯改造的朋友,少踩几个坑,把钱花得明明白白。
